Inwestycja Tauronu postępuje zgodnie z planem
W minionym tygodniu na konferencji z udziałem władz samorządowych, ministra i posłów Grupa Tauron, stawiająca drugą co do wielkości farmę wiatrową w Polsce na terenie naszego powiatu, poinformowała, że inwestycja jest realizowana zgodnie z planem. Fundamenty są już gotowe i czas na składanie siłowni.
Do przyszłego roku w gminie staną 53 turbiny wiatrowe o wysokości 134 metry i mocy 3,6 MW każda. Łączna jej moc wyniesie 190,8 MW.
Pierwsze transporty już po weekendzie
Już wiadomo, że pierwsze transporty turbin wiatrowych odbędą się w nocy z 12 na 13 października, ale ogólnie dowozy części potrwają od 13 października 2025 r. do 30 marca 2026 r.
Odbywać się będą przez miejscowości Gostkowo, Kołaczkowice, Oczkowice, Konary , Topólka, Dłoń, Melanowo, Zmysłowo, Rozstępniewo, Roszkowo i Sobiałkowo, Annopol.
W związku z tym inwestor prosi właścicieli posesji o niepozostawianie na noc pojazdów na trasie przejazdu turbin, aby umożliwić ich bezpieczny i sprawny przejazd.

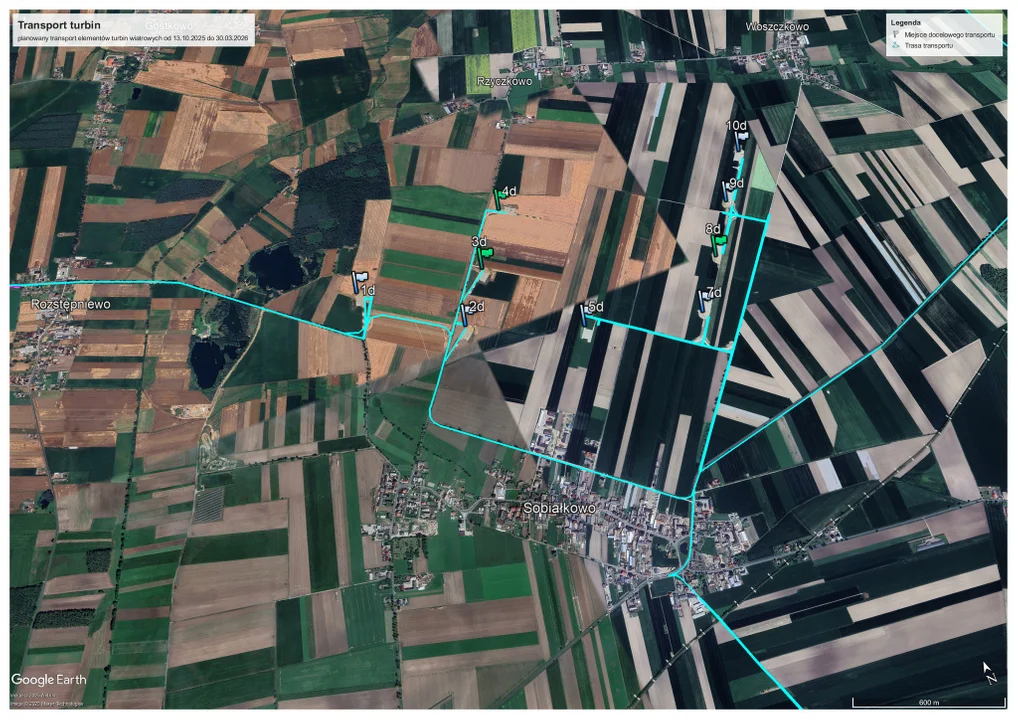

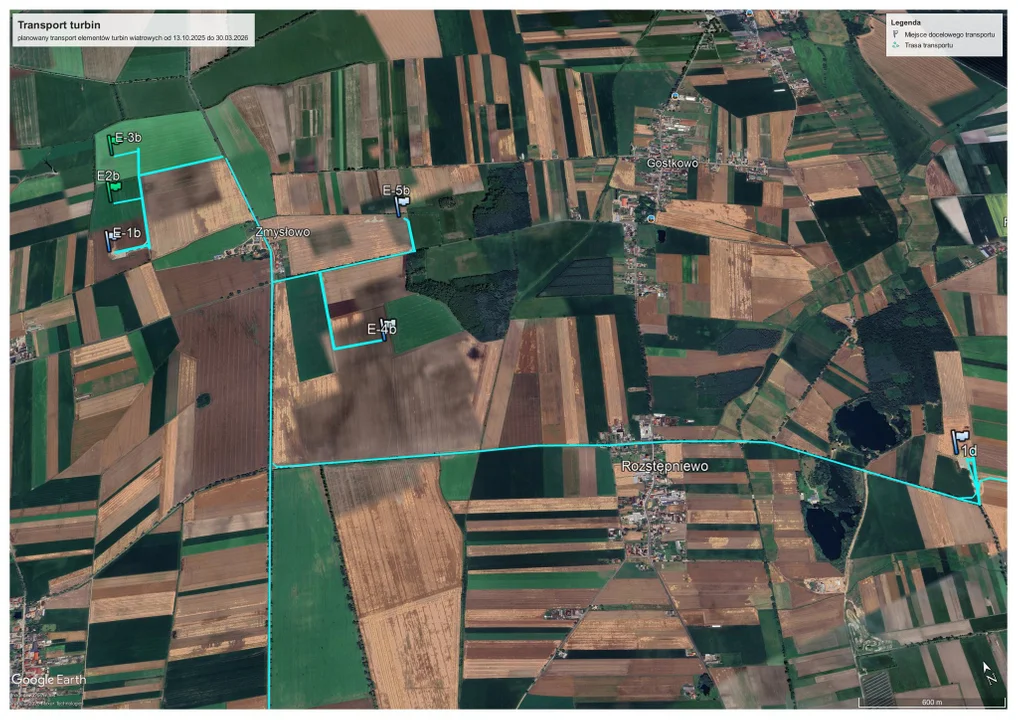

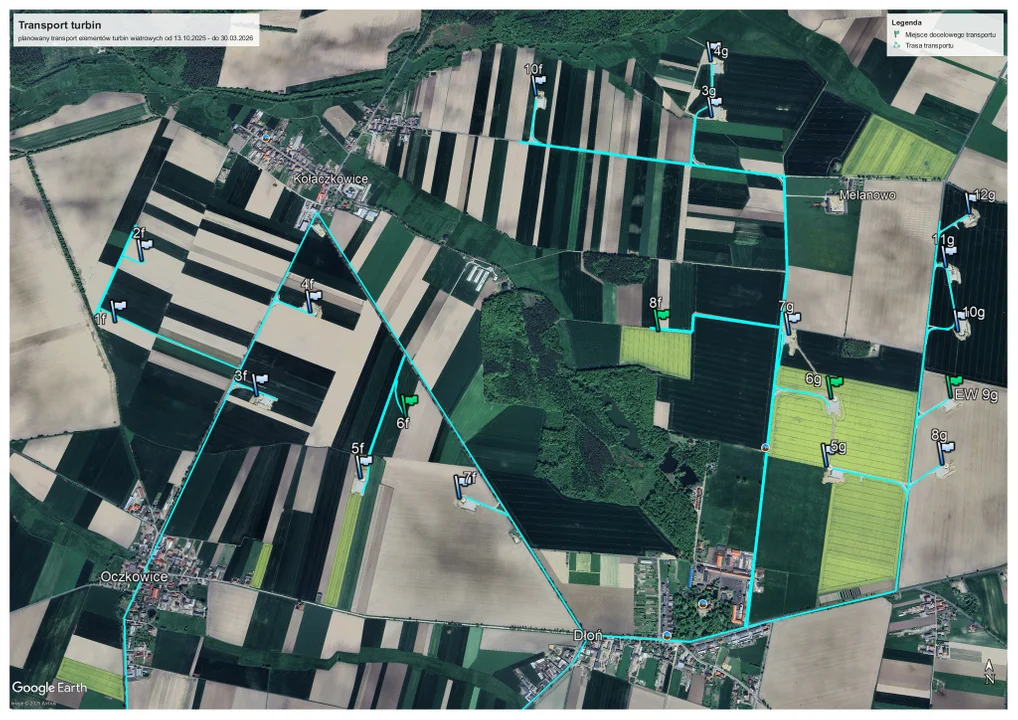

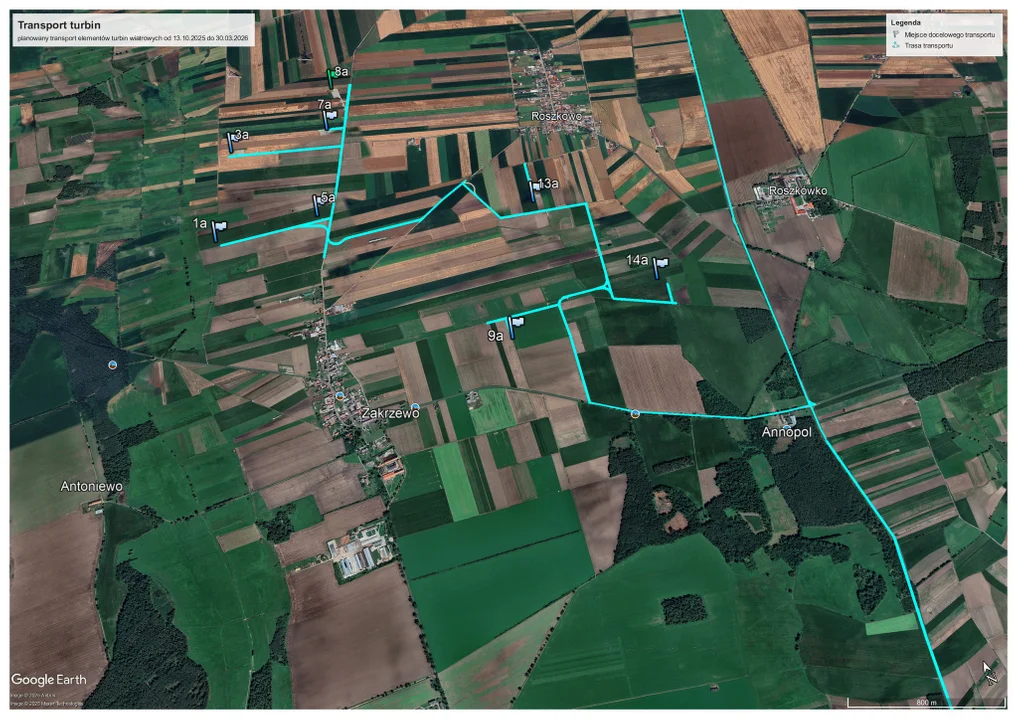

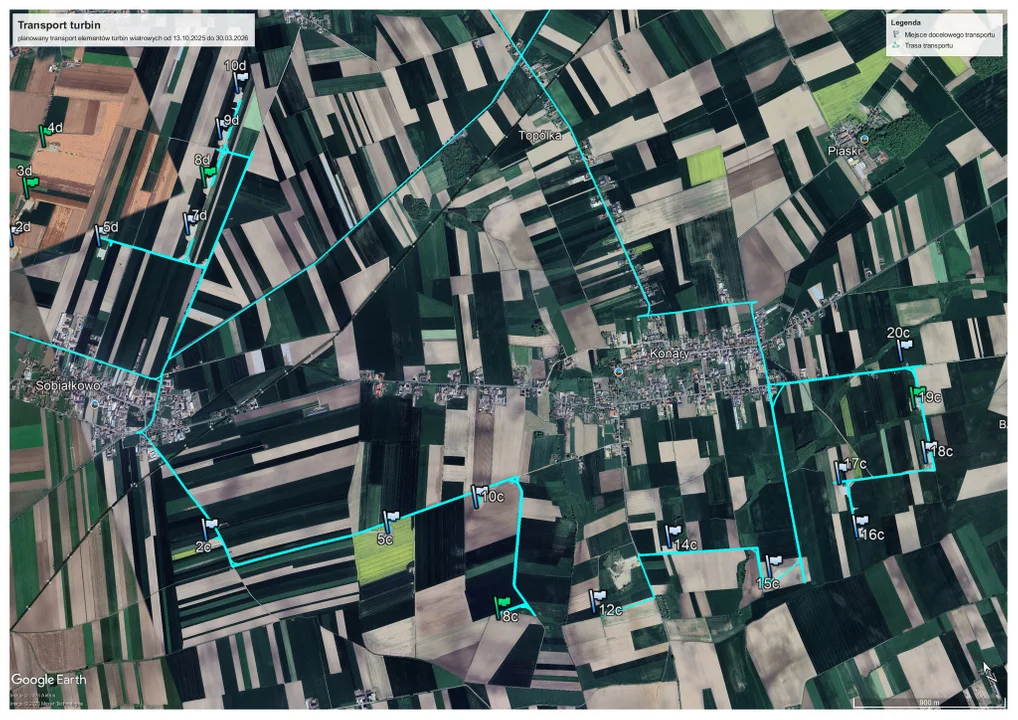

Wizualizacje planowanej trasy transportu turbin można zobaczyć na poniższych mapach↓.
